Carbon
2026 - 2030
Projet "Carbon" de Giga-usine de panneaux photovoltaïque
Le projet consiste en l'implantation d'une giga-usine de panneaux solaires sur la zone industrialo-portuaire de Fos-sur-Mer, sur le Grand Port Maritime de Marseille.
Cette giga usine intégrerait toute la chaîne de production : de la production de plaquettes de silicium, de cellules et de modules photovoltaïques jusqu’à l’assemblage des panneaux photovoltaïques avec une capacité de production de 5GW de capacité à court terme (2026) puis 20 GW à moyen terme (2030) sur environ 60 hectares sur le môle central.
Objectifs du projet
- Développer une fillière européenne de construction de panneaux photovolataïques bas carbone ;
- Contribuer à la stratégie nationale bas carbone ;
- Développer et pérenniser le tissu industriel en synergie avec l'écosystème local ;
- Être compétitifs, fiables, durables, à haut rendemant et faible empreinte carbone.
Investissements & emplois
Le projet représente un investissement de plus d'un milliard d'euro pour la première phase avec la création de plus de 3 000 emplois directs et durables sur le territoire.
Aménagements
Pour se faire, elle nécessite la construction de trois usines pour :
- La fonte de silicium ;
- La transformation des plaques de silicium découpées en cellules photovoltaïques ;
- Le montage des panneaux solaires (support, cadre aluminium, branchement etc.).
Calendrier
- 2023 : Concertation préalable
- 2024 : Concertation continue
- 2024 : Enquête publique
- 2026 : Première phase, mise en service
- 2030 : Deuxième phase
Avancement du projet
⚫ Projet abandonné

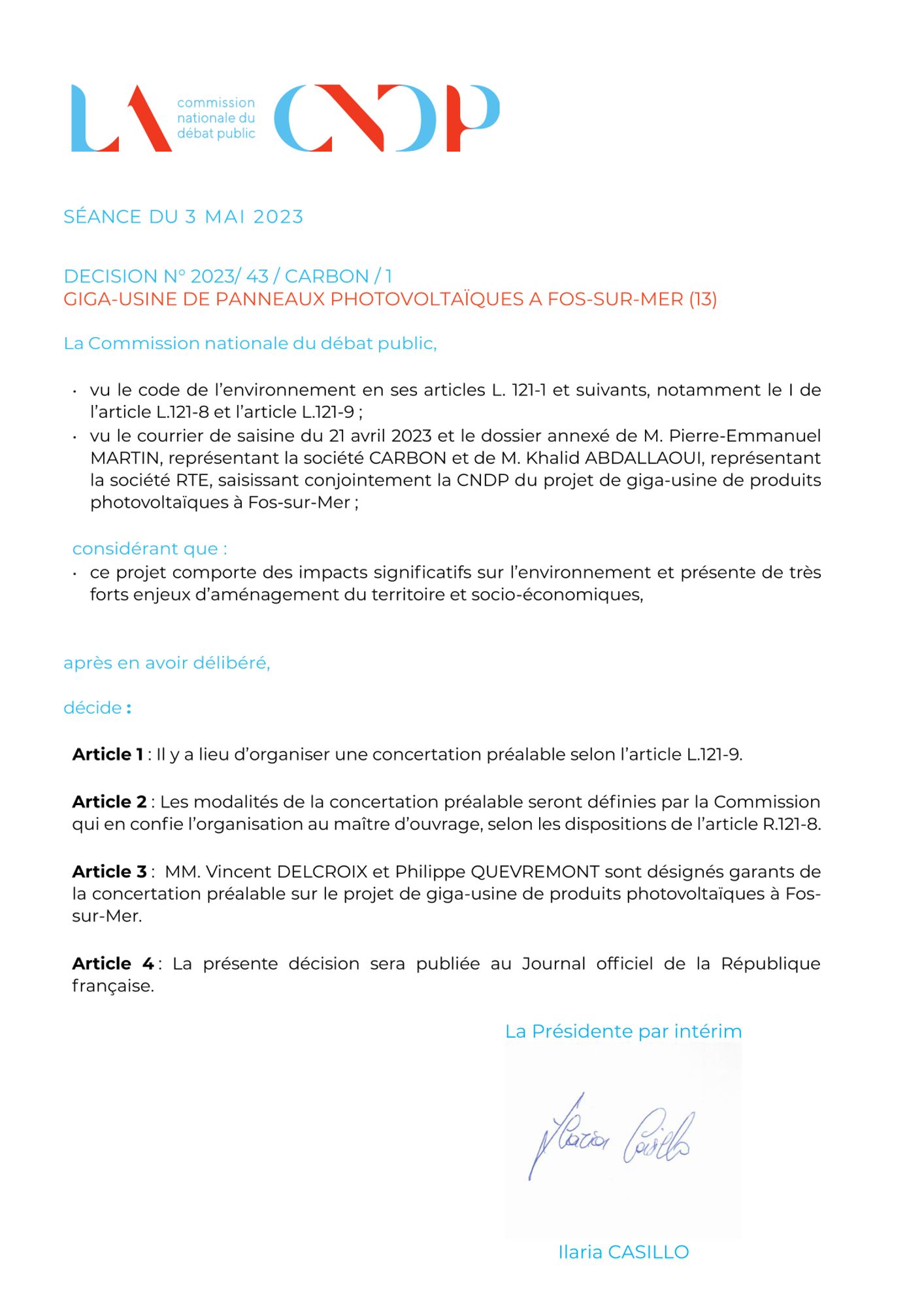

11 septembre au 30 octobre 2023 : concertation préalable organisée sous l’égide de la CNDP ;
4 novembre au 4 décembre 2024 : enquête publique portant sur la demande d’autorisation environnementale et le permis de construire ;
1er avril 2025 : obtention du permis de construire et des autorisations environnementales ;
19 mai 2026 : CARBON annonce avoir pris la décision de mettre un terme au projet de giga-usine photovoltaïque à Fos-sur-Mer ;
Le projet est donc abandonné : les travaux et les mises en service annoncés dans les calendriers précédents ne sont plus d’actualité.
